2017 - pracowity rok lubelskiego oddziału GDDKiA
dodano: 03.01.2018
150 km dróg ekspresowych w realizacji w systemie projektuj i buduj a na kolejne 42 km wkrótce podpisane zostaną umowy. 81 km S19 w opracowaniu koncepcji programowej a w tym roku jeszcze kolejnych ponad 56 km. Nowa nawierzchnia na 28 km dróg krajowych i rozpocznie się gruntowna przebudowa kolejnych 17 km najbardziej zdegradowanych. Na budowę i remonty dróg, przygotowanie kolejnych inwestycji i bieżące utrzymanie dróg wydaliśmy w 2017 roku ok. 1,1 mld zł.
Miniony rok to kontynuacja budowy połączenia od węzła Kurów Zachód na S17 do mostu na Wiśle w Puławach (11,8 km długości, zaawansowanie robót ponad 90 proc., oddanie do ruchu w połowie 2018 r.) i początek prac na pięciu odcinkach S17 od końca przyszłej obwodnicy Kołbieli do węzła Kurów Zachód o łącznej długości ok. 71,6 km. Najbardziej zaawansowane, na poziomie ok. 50 proc., są odcinki od Garwolina do granicy z woj. lubelskim. Wykonano już ponad 7 km nawierzchni betonowej przyszłej drogi ekspresowej. Na kolejnych dwóch odcinkach w stronę węzła Kurów Zachód zaawansowanie robót wynosi ok. 40 proc., a w okolicy Żyrzyna położono już ponad 3,6 km betonowej nawierzchni. Na budowę S17 pomiędzy Garwolinem i Kurowem wraz z połączeniem do mostu na Wiśle w Puławach podpisano umowę o dofinansowanie ze środków unijnych w ramach Programu Operacyjnego Infrastruktura i Środowisko Wartość projektu to ok. 2,2 mld zł, w tym wkład unijny wynosi prawie 1,2 mld zł.
W drugiej połowie 2017 roku ruszyły prace na odcinku od końca przyszłej obwodnicy Kołbieli do Garwolina i tu zaawansowanie wynosi ok. 20 proc. W tym roku prace budowlane prowadzone będą już na całym ponad 95-kilometrowym odcinku S17 pomiędzy węzłami Lubelska i Kurów Zachód. Oczekujemy jeszcze na wydanie decyzji ZRID dla dwóch odcinków: Lubelska – Kołbiel oraz obwodnica Kołbieli.
Podpisaliśmy umowy na kolejne odcinki dróg ekspresowych w naszym województwie. 33-kilometrowy S19 od Kraśnika do węzła Lasy Janowskie (trzy odcinki realizacyjne) oraz obwodnicę Tomaszowa Lubelskiego w ciągu S17 (9,6 km). Wskazaliśmy najkorzystniejsze oferty na realizację 42-kilometrowego fragmentu S19 od końca obwodnicy Lublina do Kraśnika (trzy odcinki) i po zakończeniu kontroli uprzedniej Prezesa Urzędu Zamówień Publicznych planujemy podpisać umowy z wykonawcami.
Zlecamy przygotowanie dokumentacji kolejnych odcinków S19 stanowiących ciąg przyszłej via Carpatia. Podpisaliśmy umowy na opracowanie koncepcji programowej dla ponad 81-kilometrowej trasy od granicy z woj. mazowieckim do Lubartowa (podzielona na sześć odcinków realizacyjnych). W pierwszym kwartale bieżącego roku planujemy podpisać umowę na koncepcję programową dla odcinka Lubartów – Lublin (24 km, weryfikujemy oferty zainteresowanych firm). Wcześniej ogłosimy jeszcze przetarg na studium techniczno-ekonomiczno-środowiskowe wraz z elementami koncepcji programowej dla ponad 32-kilometrowego odcinka S19 na terenie woj. mazowieckiego. Lubelski oddział GDDKiA przejął realizację i po uzyskaniu decyzji środowiskowej ogłosi przetarg na wyłonienie wykonawcy w systemie projektuj i buduj.
W tym roku ruszą też przetargi na wyłonienie wykonawców koncepcji programowych dla S12 i S17 od Piask do granicy z Ukrainą w Dorohusku (długość blisko 80 km) i Hrebennem (113 km).

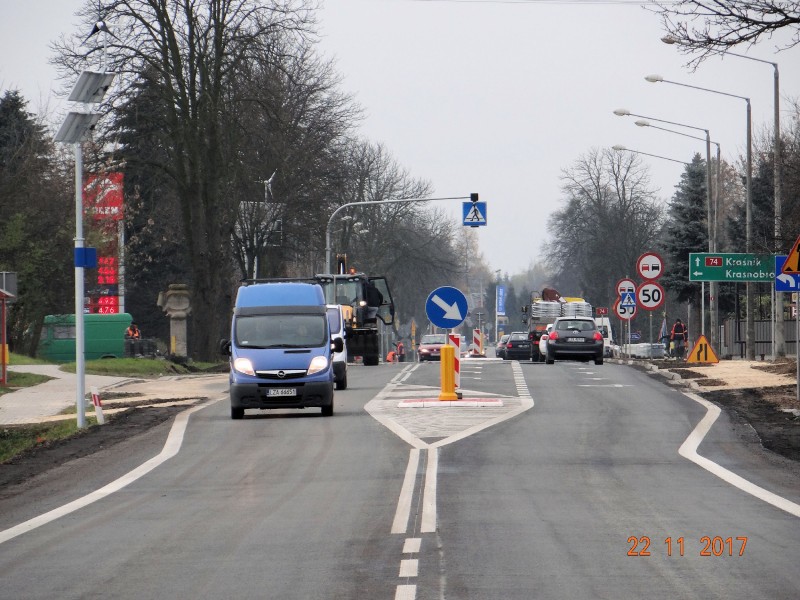

Miniony rok to nie tylko duże inwestycje, ale też i mniejsze, równie ważne. Położono nową nawierzchnię na 18 odcinkach dróg krajowych o łącznej długości ponad 28 km i wartości robót blisko 24 mln zł, m.in.: na DK17 pomiędzy Łopiennikiem a Zakręciem (2,2 km), na DK19 odc. Borki - Tchórzew (1,8 km), Niemce – Ciecierzyn (1,9 km), Pikule – Łążek (7,4 km) i na DK74 pomiędzy Dzwolą i Frampolem (5,2 km). W trakcie przebudowy jest most na rzece Branew w Krzemieniu na DK74 (wartość 4,2 mln zł, zakończenie w połowie 2018 r.).
Podpisaliśmy umowę na przebudowę ok. 10-kilometrowego odcinka DK48 od Krępy do Kocka (wartość ok. 35,3 mln zł). Na początku roku ogłoszony zostanie przetarg na rozbudowę ponad 7 km DK74 od Frampola do Gorajca. W obu przypadkach nawierzchnia drogi zostanie dostosowana do obciążenia 115 kN/oś. Przygotowywana jest dokumentacja techniczna na rozbudowę kolejnych odcinków dróg: DK74 Jarosławiec – Miączyn (dł. 4,2 km), Gorajec - Szczebrzeszyn (dł. 17 km wraz z korektą przebiegu drogi przez Gorajec, dojazd do mostu w Annopolu (500 m), DK63 od granicy z woj. mazowieckim do Łukowa
(dł. 11,4 km) oraz DK17 od Zamościa do Łabuń (dł. 5,5 km).
W minionym roku Minister Infrastruktury i Budownictwa zatwierdził do realizacji kolejne odcinki dróg wymagające wzmocnienia nawierzchni do 115 kN/oś. o łącznej długości ponad 82 km i wartości ok. 603 mln zł. To pozwoli na ogłoszenie w 2018 r. przetargów na dokumentację dla czterech odcinków DK74: korekt przebiegu przez Szczebrzeszyn (4 km) i Janów Lubelski (8,9 km), odcinka Janów Lubelski – Frampol (11,8 km), Zamość – Miączyn (7,3 km) oraz DK48 Dęblin – Moszczanka (7,9 km). W następnym roku dla trzech odcinków DK74: Horyszów – Hrubieszów (dł. 18,8 km), Klemensów – Zamość (dł. 14,8 km) i Hrubieszów – Zosin (9 km),
W ramach PROGRAMU LIKWIDACJI MIEJSC NIEBEZPIECZNYCH poprawiono bezpieczeństwo na dziesięciu odcinkach dróg krajowych:
* DK2 Kaliłów - chodnik dł. ok. 300 m o wartości ok. 0,6 mln zł.
* DK19 Turów - chodnik dł. ok. 600 m przy o wartości ok. 1,5 mln zł.
* DK63 Klębów i Stok - chodnik dł. ok. 2,5 km przy o wartości ok. 1,4 mln zł.
* DK63 Łuków - ciąg pieszo-rowerowy dł. ok. 1,1 km o wartości ok. 1,5mln zł.
* DK74 Płoskie - lewoskręt do drogi powiatowej wraz z przebudową dwóch zatok autobusowych o wartości ok. 1,3 mln zł.
* DK74 Horyszów - chodnik dł. 250 m o wartości ok. 133 tys. zł.
* DK74 Krzemień - chodnik dł. 270 m o wartości ok. 420 tys. zł.
* DK76 Łuków - kładka dla pieszych dług. 10 m o wartości ok. 720 tys. zł.
* DK76 Kolonia Jamielnik - chodnika dł. ok. 530 m o wartości ok. 1,1 mln zł.
* DK82 Kołacze - zatoka autobusowa, chodnik dł. ok. 420 m i przejścia dla pieszych – trwają odbiory prac o wartości ok. 620 tys. zł.
Aktualności
więcej-
Wyniki głosowania internetowego w konkursie na nowe logo promocyjne Miasta Zamość
- 10 września - Zauważyć w porę czyli Światowy Dzień Zapobiegania Samobójstwom
- 79-latek stracił panowanie nad samochodem. Potrącił trzy osoby
- Stypendia szkolne na rok szkolny 2026/2027
- Jesienna oferta wydarzeń dla dzieci i młodzieży w ZDK
- VIII turnus Dobrowolnej Zasadniczej Służby Wojskowej
- Festiwal Smaku i Tradycji!
- Nietrzeźwy rowerzysta był poszukiwany listem gończym
Komentowane Aktualności
- Głosowanie na nowe logo promocyjne Miasta Zamość (1)
- Zamość na Okrągło 2026 (5)
- Wyższa emerytura? Zamojski ZUS zaprasza na spotkanie (2)
- Zamiast folii – papierosy. KAS udaremniła przemyt za 5 mln zł na granicy w Dorohusku (1)
- Kolejne remonty mogił żołnierskich na Cmentarzu Wojennym Rotunda (1)
- Uroczystości patriotyczne we wrześniu 2026 roku w Zamościu (1)
- 60 połączy os. Karolówka z al. Jana Pawła II (2)
- Media bez wyboru (72)
- Stanowisko KMP Zamość dotyczące ,,pewnego artykułu" (36)
- Stanowczy sprzeciw (34)
- Nowe zasady bezpieczeństwa (32)
- Po 27 latach pracy ze stanowiskiem rozstał się dr hab. n. med. Andrzej Kleinrok (28)
- Licznik długu miasta Zamościa na schodach ratusza (27)
- 1163 nowe przypadki zakażenia koronawirusem na terenie województwa lubelskiego (23)
Komentowane TV
- XXXI sesja Rady Miasta Zamość (697)
- Program Rafała Zwolaka (190)
- Strażacy z Zamościa gasili pożary w Hiszpanii (1)
- Zderzenie hulajnogi z volkswagenem. 22-latek dostał 1000 zł mandatu (1)
- Pozrywane dachy z domów i budynków gospodarczych (2)
- Święto Wojska Polskiego w Zamościu (76)
- Skręcała w lewo i nie ustąpiła pierwszeństwa (1)
- Dziękuję i życzę (1686)
- LXX Sesja Rada Miasta Zamość (1013)
- VI Sesja Rady Miasta Zamość (1007)
- IV Sesja Rady Miasta Zamość (990)
- XII Sesja Rada Miasta Zamość (884)
- X Sesja Rada Miasta Zamość (883)
- Michał Zawiślak kandydatem na wójta (802)
Inne informacje
300+ z ZUS: ponad 57 mln zł już na kontach rodziców
dodano: 08.09.2026Ponad 57 mln złotych trafiło dotychczas do rodziców z województwa lubelskiego w ramach programu „Dobry Start”. Wnioski o 300 zł na pomoc w zakupie wyprawki szkolnej nadal można składać do Zakładu Ubezpieczeń Społecznych.
Zobacz materiałEkstradycja 47-latka poszukiwanego ENA namierzonego przez lubelskich „łowców głów”
dodano: 07.09.2026Policjanci z Wydziału Poszukiwań i Identyfikacji Osób KWP w Lublinie, doprowadzili do zatrzymania 47-latka poszukiwanego Europejskim Nakazem Aresztowania. Mężczyzna, który ma na swoim koncie między innymi kierowanie zorganizowaną grupą przestępczą o charakterze zbrojnym ukrywał się na terenie Hiszpanii. Został zatrzymany dzięki międzynarodowej współpracy z hiszpańską policją, oficerem łącznikowym i policjantami z WPiIO KGP. 47-latek został już ekstradowany do Polski. Grozi mu kara do 15 lat więzienia.
Zobacz materiałPRO Festiwal w Zamościu
dodano: 28.08.2026PRO FESTIWAL 2026 - wpadajcie na zielone tereny przy Parku Miejskim & Skate Parku Bober! Dwa dni pełne ruchu, muzyki, kreatywności i dobrego klimatu. Wstęp wolny - po prostu przychodzisz i działasz.
Zobacz materiałTerytorialsi, ratownicy i strażacy razem w akcji - ćwiczenia zgrywające w Przytocznie
dodano: 18.08.2026W Przytocznie (powiat lubartowski) odbyły się wspólne ćwiczenia zgrywające Naziemnego Zespołu Poszukiwawczo-Ratowniczego 2 Lubelskiej Brygady Obrony Terytorialnej, 2. Grupy Poszukiwawczo-Ratowniczej oraz jednostek Ochotniczych Straży Pożarnych. Szkolenie było okazją do doskonalenia procedur współdziałania podczas prowadzenia działań poszukiwawczo-ratowniczych po zdarzeniu lotniczym.
Zobacz materiał
Wasze komentarze (0)
